Ministerul Economiei si Infrastructurii a anuntat finisarea lucrarilor la gazoductul Ungheni- Chisinau, in proportie de 90%. Proiectul urmeaza a fi dat in exploatare.

„Este in interesul nostru sa asiguram securitatea energetica a tarii, dar si a regiunii prin diversificarea rutelor de livrare a gazelor naturale. De aceea, prin interconectarea cu retelele de transport din Romania si integrarea Moldovei in sistemul energetic european, vom putea materializa acest obiectiv. Monitorizam indeaproape progresul acestui proiect strategic ca sa asiguram finalizarea proiectului in termenii stabiliti si sa beneficiem de conducta pana la sfarsitul anului curent”, a spus Sergiu Railean, ministrul Economiei si Infrasturcturii.

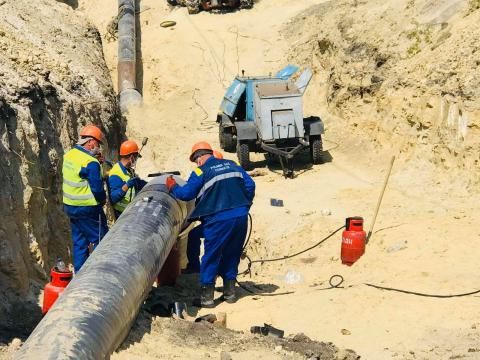

Iulian Butnaru, administratorul „Vestmoldtransgaz” a informat ca lucrarile se deruleaza conform termenilor planificati. Din 120 de km de tronson linear, 106 au fost deja finalizati.

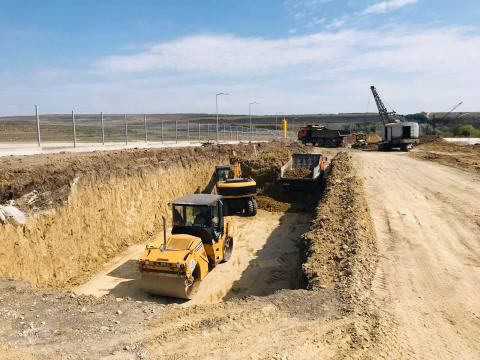

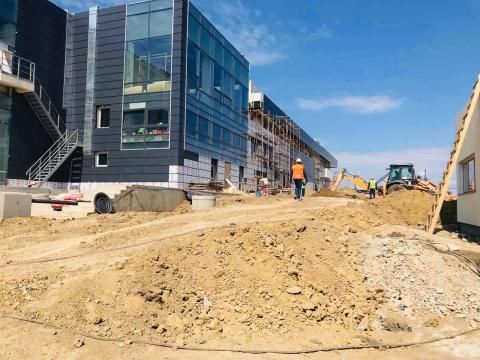

Zilnic pe santierul gazoductului lucreaza 130-150 de muncitori, care asigura continuarea lucrarilor la conducta.

Termenul limita de finisare, anuntat de investitor, a lucrarilor a gazoductului, este a doua jumatete a anului 2020, iar valoarea estimata a proiectului este de 76 mln euro.
