Lucrările la linia electrică aeriană de 400 kV Vulcănești–Chișinău, un proiect strategic pentru securitatea energetică a Republicii Moldova, sunt aproape de finalizare, anunță autoritățile. Progresul general al lucrărilor depășește 90%, iar lucrările de construcție și instalare sunt finalizate în proporție de circa 99%. Toate cele 507 fundații au fost realizate, 507 piloni asamblați, dintre care 505 montați, iar 150 km de conductor și fibră optică deja instalate.

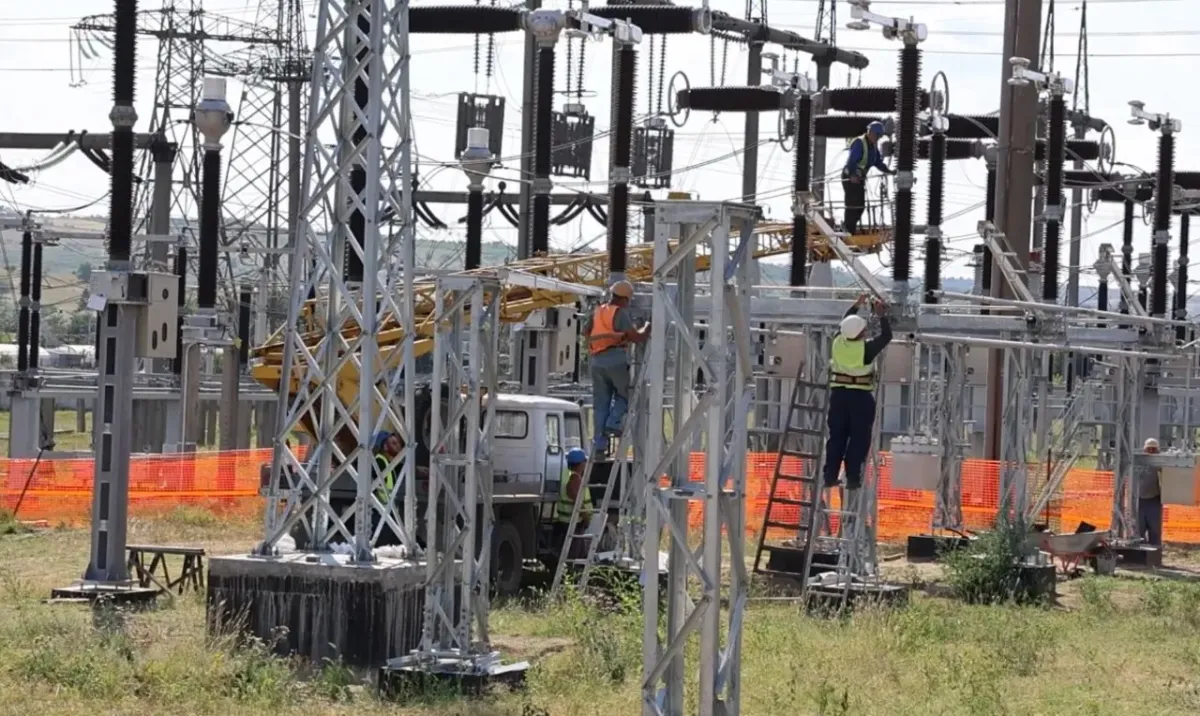

La stațiile electrice, lucrările continuă: la Stația Electrică Chișinău 330 kV, modernizarea echipamentelor primare a ajuns la 78%, în timp ce la Stația Electrică Vulcănești 400 kV lucrările de extindere sunt finalizate în proporție de 57%, cu instalarea cadrelor metalice și livrarea echipamentelor în desfășurare.

Proiectul, finanțat de Banca Mondială și implementat de Guvern prin Ministerul Energiei și UCIPE, este unul dintre cele mai așteptate de peste 30 de ani. Beneficiarul său este Moldelectrica, iar linia va putea transporta până la 630 MVA, adică peste 50% din consumul necesar al țării în perioadele de vârf.

„În spatele fiecărui pilon și al fiecărui kilometru de linie se află luni de muncă, planificare și coordonare. Fiecare etapă – de la proiectare, exproprieri, testarea materialelor până la construcția efectivă – este atent controlată pentru a asigura cele mai înalte standarde de calitate. Este un proiect esențial pentru securitatea energetică a Moldovei”, a declarat Ruslan Surugiu, Directorul UCIPE.

Linia are 157 km lungime, traversează 35 de localități din 8 raioane și include 507 piloni metalici, cu o greutate totală de peste 10.000 de tone – echivalentul Turnului Eiffel. Cel mai înalt pilon măsoară 48 de metri, iar cel mai mic 27 de metri. În plus, 157 km de fibră optică vor asigura transmiterea sigură a datelor între stații.
