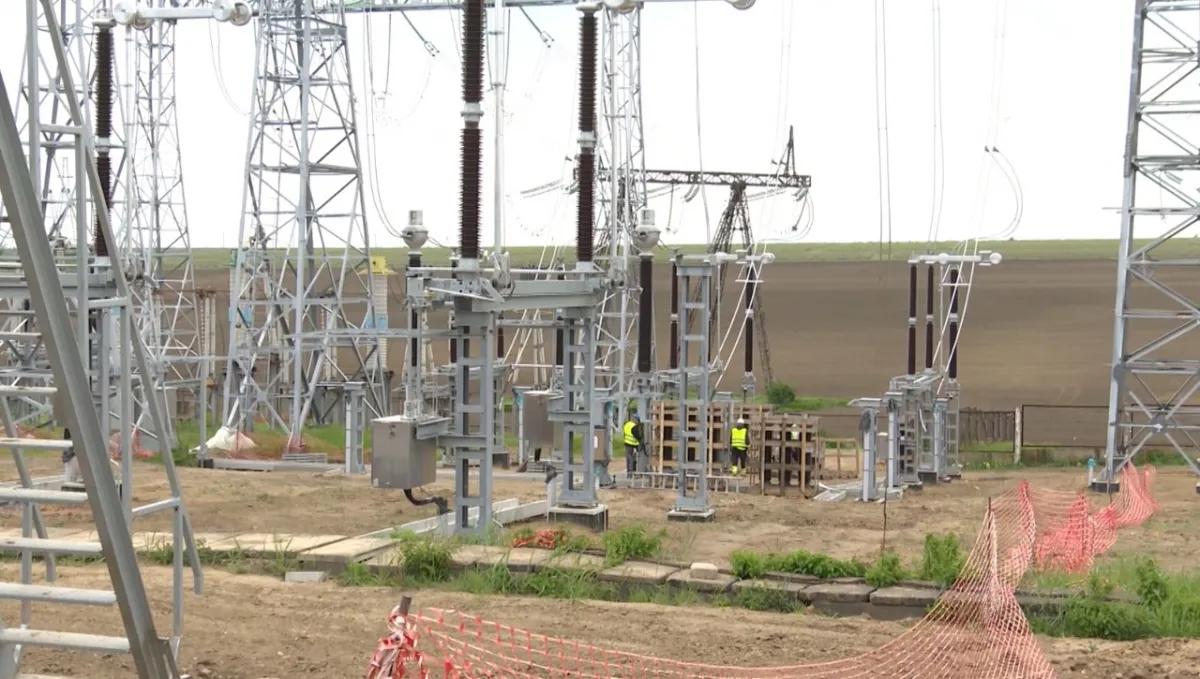

Punerea în funcțiune a liniei electrice Vulcănești–Chișinău se amână din nou. Deși autoritățile promiteau că proiectul va fi finalizat până la sfârșitul lunii iunie, lucrările la Stația Electrică Chișinău nu sunt încă gata. Ministrul Energiei spune că întârzierile au fost provcate inclusiv de ploile abundente din ultimele săptămâni, iar noul termen pentru darea în exploatare a liniei este sfârșitul verii.

Dorin JUNGHIETU, MINISTRUL ENERGIEI:„În după-amiaza zilei de ieri au fost finalizate lucrările de conectare a liniei în Stația electrică Vulcănești, iar în stația propriu-zisă au fost finalizate și lucrările de testare, așa-zisele lucrări la rece. Stația în sine este pregătită pentru energizare.”

Totuși, proiectul nu poate fi pus în funcțiune până când nu vor fi finalizate și lucrările la Stația electrică Chișinău.

Dorin JUNGHIETU, MINISTRUL ENERGIEI:„Au fost o serie de întârzieri în lucrările de construcție. Contractorii au depus toate eforturile necesare pentru a depăși acele întârzieri, inclusiv generate de condițiile climaterice, de ploile abundente din ultima perioadă. Depun toate eforturile pentru ca la sfârșitul lunii iunie să fie finalizate inclusiv lucrările de construcție în Stația Chișinău și să poată fi demarate lucrările de testare și de energizare a proiectului”

În paralel, autoritățile și finanțatorii analizează dacă firmele implicate și-au respectat obligațiile contractuale și dacă vor fi aplicate penalități pentru întârzierile înregistrate.

Dorin JUNGHIETU, MINISTRUL ENERGIEI:„Penalitatea, dacă îmi aduc aminte, era ceva de genul la 10% din suma contractului, dar pe fiecare componentă. Adică, fiecare contractor este responsabil de o anumită componentă.”

Potrivit estimărilor prezentate de constructori la începutul acestei săptămâni, până la sfârșitul verii energia electrică ar urma să fie transportată prin noua linie către centrul Republicii Moldova, deși la sfărșitul lunii mai Ministrul a anunțat că linia urmează să fie fie dată în exploatare până pe 10 iunie. Linia de aproximativ 157 de kilometri este unul dintre cele mai importante proiecte de infrastructură energetică implimentate în ultimii ani și va permite transportarea energiei electrice din România și de pe piața europeană către centrul și nordul Republicii Moldova.
