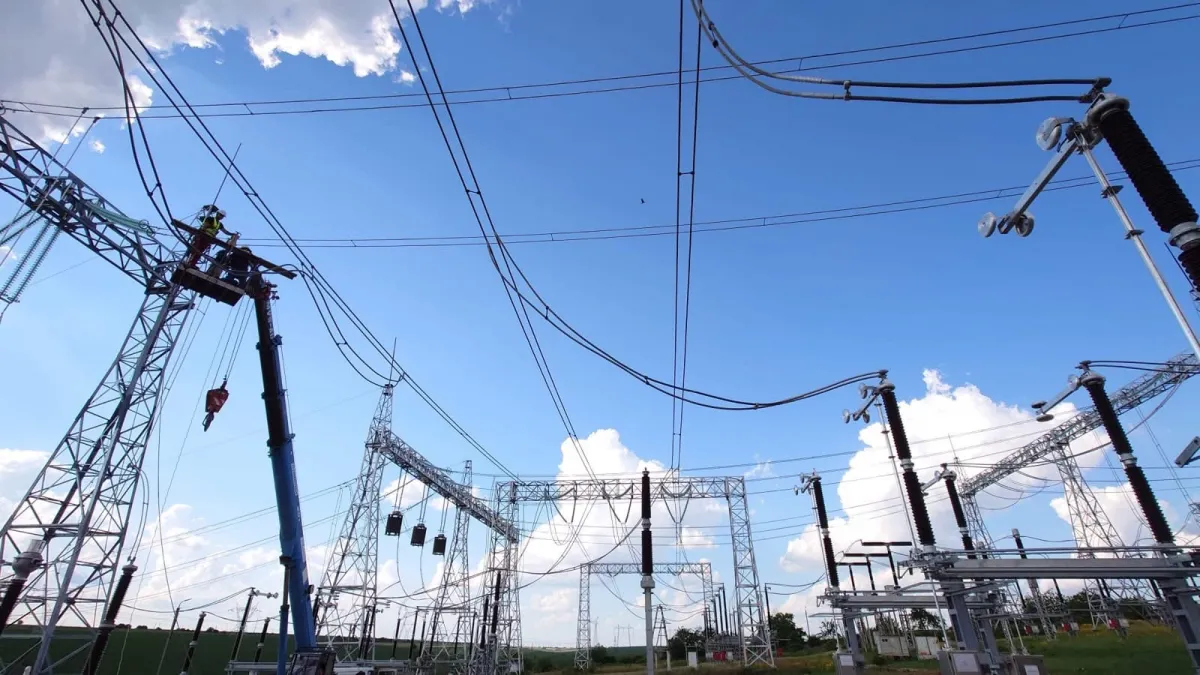

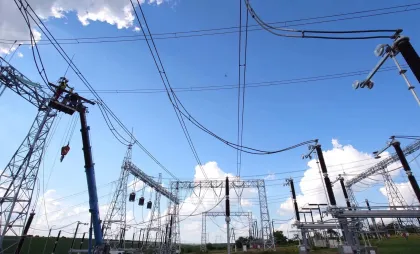

Lucrările de construcție la Stația Electrică Vulcănești au fost finalizate astăzi, marcând o etapă importantă în realizarea Liniei Electrice Aeriene Vulcănești–Chișinău, anunță ministerul Energiei într-un comunicat oficial.
Potrivit ministerului, specialiștii au efectuat testările tehnice necesare, iar rezultatele au confirmat că instalațiile sunt pregătite pentru energizare și punerea sub tensiune.
Totodată, responsabilii au conectat toate cele trei faze ale stației, iar în prezent sunt realizate ultimele ajustări tehnice înainte de darea în exploatare.
„Finalizarea lucrărilor de construcție și succesul testelor efectuate permit trecerea la etapa de energizare a Stației Electrice Vulcănești și a infrastructurii asociate. Procedurile de recepție urmează să fie desfășurate în perioada imediat următoare”, explică cei de la minister în comunicat.
În paralel, la Stația Electrică Chișinău lucrările sunt în derulare, trei echipe de muncitori fiind antrenați pe șantier.
Despre linia Electrică Aeriană Vulcănești–Chișinău
Linia Electrică Aeriană Vulcănești–Chișinău are o lungime de aproximativ 157 de kilometri și va conecta Stația Electrică Vulcănești 400 kV cu Stația Electrică Chișinău 330 kV. Proiectul este realizat în cadrul Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale.
